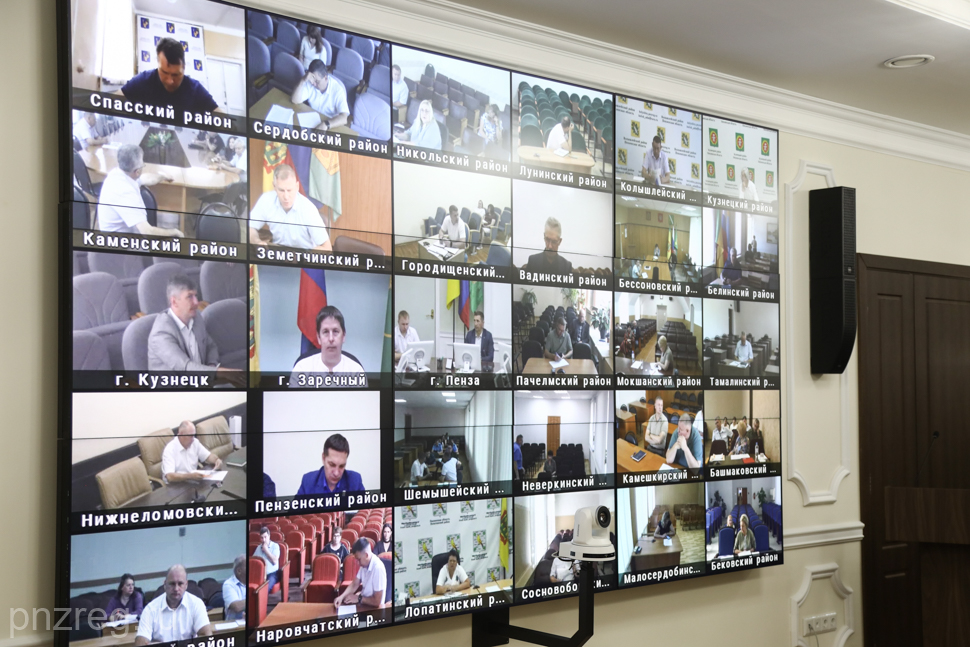

Губернатор потребовал полного исполнения инвестпрограмм по электросетям

На заседании правительства Пензенской области губернатор Олег Мельниченко потребовал стопроцентного исполнения инвестиционных программ по модернизации электросетевого хозяйства в 2026 году.
7 июля, 2026, 15:38
2
Источник:
www.pnzreg.ru
В ходе заседания правительства региона рассматривалась реализация инвестиционных программ в электроэнергетике. В области работают десять субъектов электроэнергетики, при этом 65% объектов электросетевого хозяйства обслуживает системообразующая организация — филиал ПАО «Россети Волга» «Пензаэнерго».
Источник:
www.pnzreg.ru
Министр по тарифному регулированию и государственным закупкам Пензенской области Дмитрий Сагайдачный доложил, что в 2025 году семь электросетевых компаний выполнили значительный объём работ по реконструкции и строительству в рамках своих инвестпрограмм. Общий объём финансирования достиг 2,3 млрд рублей.
Источник:
www.pnzreg.ru
В результате на территории области реконструировали 37 трансформаторных подстанций суммарной мощностью более 14 мегавольт-ампер, построили 24 трансформаторных подстанции мощностью свыше 25 МВА. Также проведена реконструкция и строительство линий электропередачи общей протяжённостью 292 км. Установлено более 15 тысяч приборов учёта электрической энергии, для оперативной работы закуплено 49 единиц автотранспорта и спецтехники.
Источник:
www.pnzreg.ru
Одним из ключевых проектов ПАО «Россети Волга» — «Пензаэнерго» стало строительство новой подстанции «Заря-2» мощностью 50 МВт. В 2025 году выполнен этап проектных работ, а строительство продолжится в 2026–2027 годах. Дмитрий Сагайдачный пояснил: «Этот объект в первую очередь предназначен для обеспечения электроснабжения новых производственных объектов и в целом благоприятно скажется на развитии экономики региона».
Источник:
www.pnzreg.ru
Модернизация электросетевого хозяйства продолжится и в 2026–2029 годах. Запланирована реализация инвестиционных программ девяти территориальных сетевых организаций и поставщика электроэнергии. Губернатор Олег Мельниченко подчеркнул: «Программы в приоритетном порядке должны содержать мероприятия, направленные на обеспечение надежности электроснабжения потребителей. Зимой 2025-2026 года мы с вами столкнулись с серьезными трудностями погодного характера, и здесь многое зависело именно от надежности сетей». Он также поручил министерству по тарифному регулированию и государственным закупкам обеспечить 100-процентное исполнение мероприятий инвестпрограмм в 2026 году.
